To έργο υλοποιήθηκε για λογαριασμό της Enercon μέσω των εταιρειών Vector Αιολική Δεσφίνας Α.Ε. και Vector Αιολική Νότιας Δεσφίνας Α.Ε., είναι συνολικής εγκατεστημένης ισχύος και μέγιστης ισχύος παραγωγής 82.25MW, αποτελείται από 35 ανεμογεννήτριες και αφορά τρία αιολικά πάρκα που ονομάζονται «Πυραμίδα-Χελώνα», «Κουρμούτσι-Καρδάρα» και «Σκοτωμένοι-Βαθιά Γωνία», και τέθηκε σε σε λειτουργία το 2020.
Η AirEnergy είχε αναλάβει την αδειοδότηση του έργου καθώς και την κατασκευή του εκτός από την προμήθεια, την μεταφορά και την ανέγερση των ανεμογεννητριών.
Πιο συγκεκριμένα, η AirEnergy ανέλαβε την εκτέλεση των παρακάτω εργασιών:
- Αδειοδότηση του έργου
- Δημιουργία νέας οδοποιίας (δρόμοι πρόσβασης και εσωτερικής σύνδεσης) και βελτίωση υφιστάμενης αγροτικής οδοποιίας συνολικού μήκους περίπου 60χλμ.

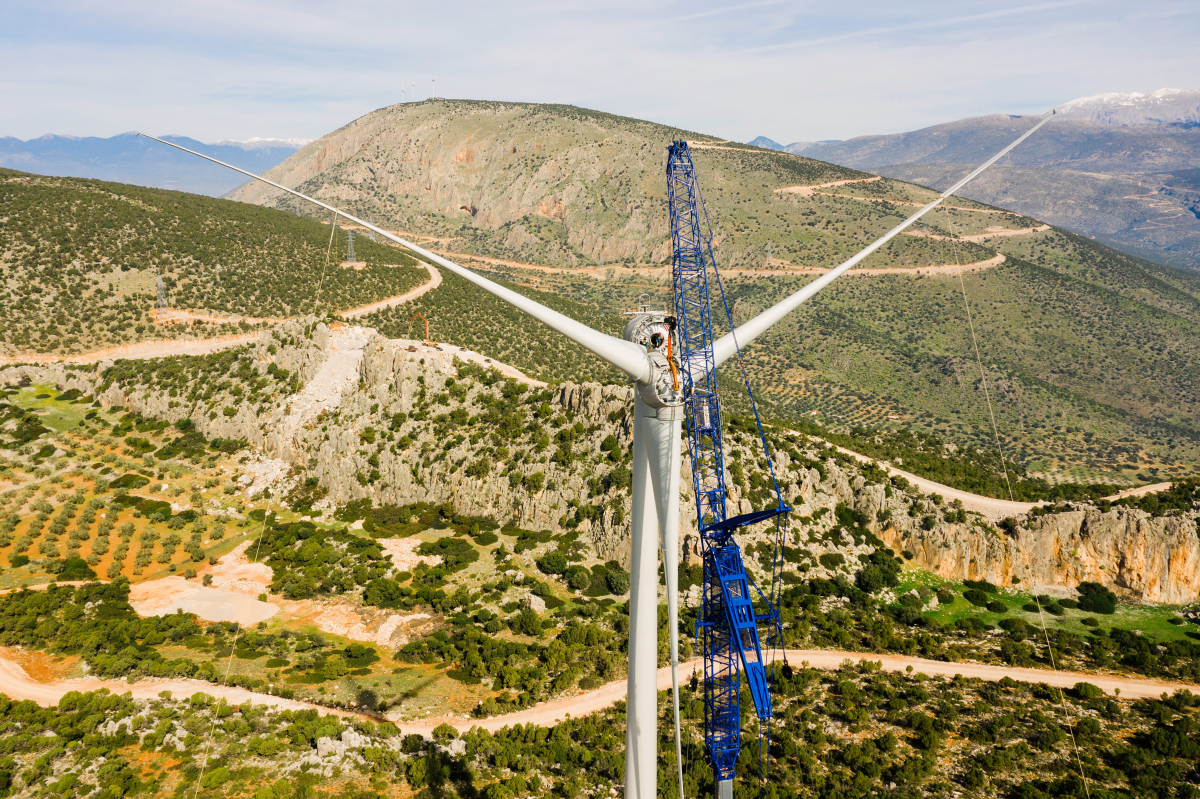

- Κατασκευή 35 θεμελίων ανεμογεννητριών
- Κατασκευή πλατειών εγκατάστασης των ανεμογεννητριών
- Ηλεκτρολογικές εργασίες (εκσκαφή τάφρων καλωδίων υπόγειου δικτύου διασύνδεσης μέσης τάσης, τοποθέτηση καλωδίων κ.λπ.)
- Εγκατάσταση συστημάτων γείωσης
- Υδραυλικές εργασίες
- Κατασκευή πλατειών πυλώνων Υψηλής Γραμμής και δρόμων πρόσβασης
- Κατασκευή Υ/Σ ΥΤ
Το έργο ξεκίνησε να κατασκευάζεται το 2018, ολοκληρώθηκε το 2020 όπου και τέθηκε σε λειτουργία. Σε αριθμούς θα μπορούσε να περιγραφεί ως εξής:
- 7 ανεμογεννήτριες Enercon E82/2,35MW και 28 Enercon E92/2,35MW.
- Δασική Οδοποιία 60 χλμ. (45 χλμ. νέοι δρόμοι & 15 χλμ. βελτίωση υφιστάμενων δρόμων)
- Κατασκευή 201 Σωληνωτών Οχετών
- 800m3 Εκσκαφές και 272.000m3 Επιχώσεις
- Κατασκευή Υποσταθμού Υψηλής Τάσης στη θέση «Μακρυά Μαλλιά»
- Τοποθέτηση 37 Πυλώνων Υψηλής Γραμμής
- 100 εργαζόμενοι την ημέρα
Όλες οι εργασίες πραγματοποιήθηκαν ακολουθώντας τις αρχές πρόληψης και προστασίας, σύμφωνα με την ισχύουσα νομοθεσία, τον Κανονισμό Εργοταξίου που προβλέπεται από την Enercon και τα Διεθνή Πρότυπα.
Η AirEnergy μέσω της αδειοδοτικής διαδικασίας και της κατασκευής, δεσμεύτηκε και πέτυχε να μειώσει τις επιπτώσεις των δραστηριοτήτων του έργου στο περιβάλλον. Τα προληπτικά μέτρα που λήφθηκαν υπόψιν για τη μείωση των περιβαλλοντικών επιπτώσεων της κατασκευής ήταν:
- Εκτίμηση περιβαλλοντικού κινδύνου για κάθε εργασία και δραστηριότητας
- Εκπαίδευση προσωπικού σε θέματα πρόληψης ατυχημάτων και ελέγχου περιβαλλοντικών θεμάτων
- Περιβαλλοντική διαχείριση απορριμμάτων και ανακύκλωση
Για την AirEnergy, η ασφάλεια του προσωπικού ήταν ανέκαθεν και συνεχίζει να είναι πρωταρχική σημασία, επομένως οι εγκεκριμένες διαδικασίες σχεδίου ασφαλείας ακολουθούνται αυστηρά από τους εργαζόμενους και τους υπεργολάβους. Η εταιρεία σε κάθε έργο κατασκευής που αναλαμβάνει πραγματοποιεί εκτίμηση κινδύνου για όλα τα μέρη της κατασκευής και το προσωπικό χρησιμοποιώντας κατάλληλα εργαλεία ασφαλείας σύμφωνα με το εγκεκριμένο σχέδιο ασφαλείας.
Τα οφέλη από την εγκατάσταση του έργου είναι πολλαπλά και σημαντικά για την ευρύτερη περιοχή, δημιουργήθηκα θέσεις εργασίες κατά την κατασκευή (συνεργεία, εργολάβοι τεχνικών έργων) και μόνιμων θέσεων εργασίας που αφορούν την λειτουργία και τη διαχείριση των αιολικών πάρκων, θέσεις εργασίες όπου καλύφθηκαν και από την τοπική κοινωνία. Η περιοχή ενισχύθηκε οικονομικά κατά την διάρκεια της κατασκευής και λειτουργίας μέσω διάφορων τοπικών επιχειρήσεων από την παροχή οικοδομικών υλικών, καυσίμων (βενζίνη/πετρέλαιο), την σίτιση, την στέγαση των εργαζομένων και των επισκεπτών των έργων καθώς και τις αναγκαίες μισθώσεις γης. Από την λειτουργία του έργου και έπειτα από την σχετική Απόφαση του Υπουργείου Περιβάλλοντος και Ενέργειας (Αρ. Πρωτ. ΥΠΕΝ/ΔΑΠΕΕΚ/137804/3493/29-12-2013, ΑΔΑ: 6ΕΓ4653Π8-ΛΕΥ), τα οικονομικά οφέλη για τον Δήμο Δελφών για τα έτη 2021-22 αξίζουν το ποσό των 593.847€ και για την Δημοτική Ενότητα Δεσφίνας το ποσό των 387.348€ μέσω του ειδικού τέλος υπέρ των οικιακών καταναλωτών.
